兰州:天水路争取10月恢复通车
兰州首个下穿工程——天水路至宁卧庄下穿读者大道,计划于10月下旬完成地下隧道建设,路面回填后即恢复天水路通行能力。如今该段正处于全封闭施工阶段,为在既定工期内完成施工,明天开始天水路中段全面禁止大型车辆通行,8条公交线路临时调整。为了解决行人过马路问题,在此次下穿工程中将在读者大道十字东西两侧和天水路两头各建一处地下人行通道,并拓宽读者大道。
天水路至读者大道分两段开挖

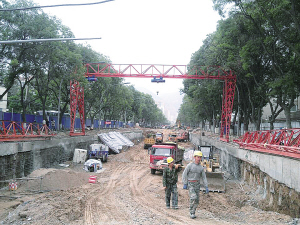

据了解,天水路至宁卧庄下穿读者大道起于农民巷东口,终于雁宁路,设计全长1.2公里,其中车行地道全长850米,暗埋段540米,分两段开挖建设。目前正在开挖的路段为农民巷至读者大道,全长600多米。另一段为读者大道至雁宁路,全长500多米。记者了解到,第一段隧道6月4日开挖至今,正在紧张有序推进;第二段隧道由于两个电线井没有完成施工,影响开挖工程尚未启动。为了加快工程进展,项目部利用夜间调整未开挖路面的地下管线,对已开挖的实施24小时施工,并搭建防雨棚,除了大型赛事活动以外,不会间断施工。 据天水路——读者大道十字立交改造项目经理部经理宫旭东介绍,天水路至宁卧庄下穿读者大道工程正在进行地下隧道主体通道土方的开挖工作,预计到10月底完工,通道顶部的天水路就可以恢复通车。同时到11月底,将完成通道内的设施建设;到12月底,整个工程全部竣工。
每日7时~23时 禁止各类大型车辆通行
为确保天水中路下穿读者大道改造工程顺利施工,在既定的时间内完工,兰州市公安局决定自6月21日起至10月31日,每日7时—23时,天水中路(雁滩桥十字至盘旋路十字)区间禁止19座以上(不含),包括公交、长途、通勤车在内的各类大型客运机动车以及0.75吨以上(含)货运机动车通行。同时,还有8条公交线路为此调整,记者采访时获悉,目前在天水路施工期间金城宾馆至雁滩桥头仅停一站,21日开始途经此处的公交车基本全部公流或者与其他线路合并,施工单位提醒市民和过往司机提前安排自己的出行路线,注意绕行。
在6月21日起至10月31日天水路封闭施工期间,人行道不封闭,行人通行不会有大的影响。记者在走访时看到,在天水路两侧边缘施工围挡墙以外,建设方各设置了一条临时的人行道,方便行人。除了建设下穿式地下隧道,建设方还将拓宽长430米的读者大道并在天水路两头和读者大道十字东西两侧各建一处地下通道。(记者 徐静雯)
